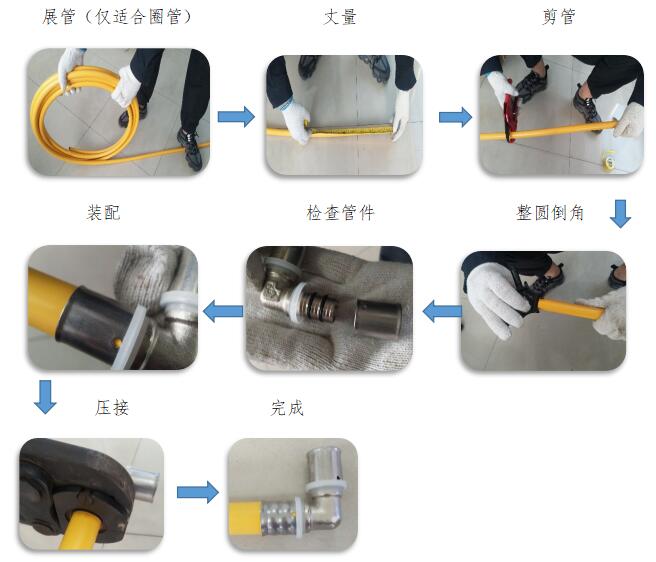

1.1 材料及工具的準備
按照施工設計要求應準備齊全相關的材料及工具,包括管材、管件、剪刀、整圓倒角器、專用壓接工具以及施工現場所需的其他材料。
1.2 展管及丈量
對所需鋁塑復合管進行展管(圈管適用,直管無需)并根據施工圖紙或現場實際要求對展開的鋁塑復合管進行丈量。
1.3 剪管
用專用管剪對丈量好的管材進行裁剪。
1.4 整圓倒角
用整圓倒角器對裁剪好的鋁塑復合管端口進行整圓,并將端口內外進行倒角。
1.5 檢查管件
管材與管件裝配前檢查每個接頭配件是否齊全(如圖2)。
1.6 裝配
將整圓倒角后的管材沿管材及管件軸向平穩插入,并通過不銹鋼套上的觀測孔管材管材是否插裝到位。
1.7 壓接
將專用壓接工具打開,選用合適規格的壓接鉗塊,壓接鉗塊的一面緊貼在塑料保護套靠近不銹鋼套的一面,然后壓接,壓接到位后觀察兩壓接鉗塊是否閉合(若沒有閉合可調節壓接工具壓力,直至可以壓接閉合),松開壓接工具完成安裝。
1.8 連接示意圖
2.施工、維護注意事項
a. 鋁塑復合管、管件及配套壓接工具必須使用我司配套產品或經我司認可的其他品牌產品。
b. 鋁塑復合管及管件應室內儲存,避免雨淋及陽光直射。
c. 燃氣用鋁塑復合管需嚴格按照CECS 264-2009 《建筑燃氣鋁塑復合管 管道工程技術規程》標準施工。
d. 施工時注意輕拿輕放,不得相互磕碰,不得與硬質物摩擦,以免導致管道及管件變形,損壞。
e.展管時管道應置于柔軟的表面或平整的硬表面,展管按壓力度應適中,避免管道表面因硬物致?lián)p,因按壓力過大變形。

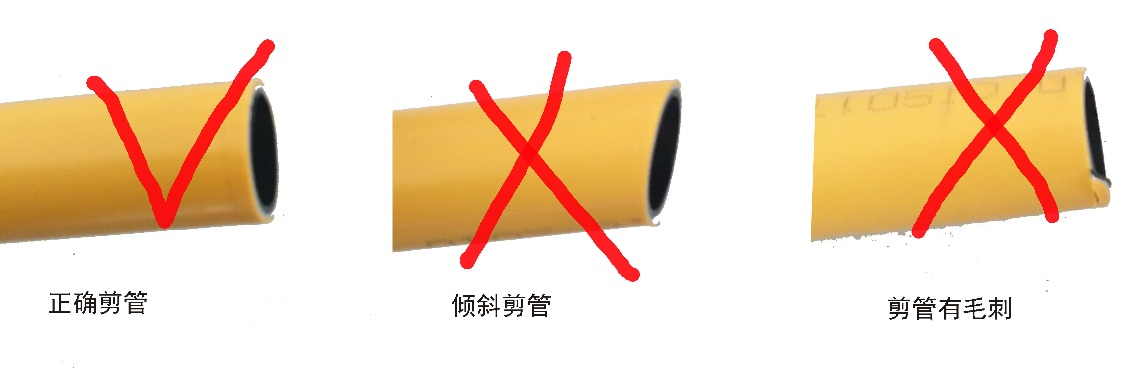

f.剪管時剪切端面應與管道軸線垂直,不得有肉眼可辯的傾斜,毛刺等(如圖4)

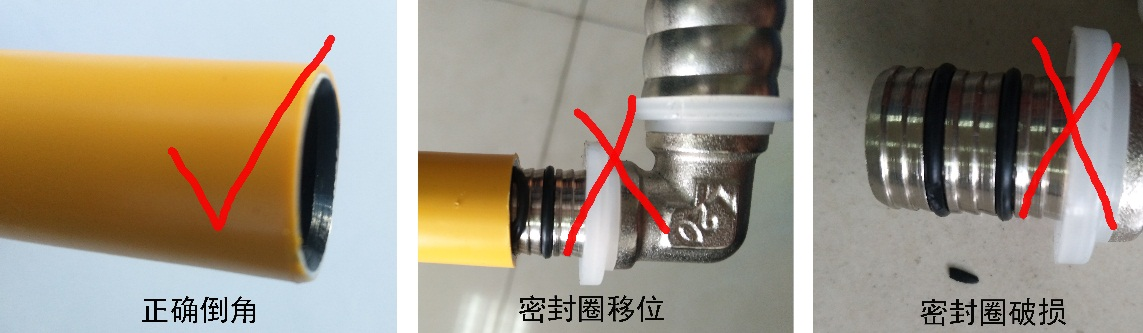

g.管道與管件連接前必須對管材進行整圓倒角,以避免難以插裝、密封圈走位、密封圈破損等(如圖5)。

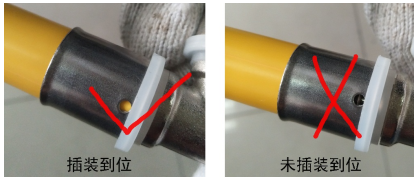

h. 裝配時管材與管件插入必須沿軸向均勻用力,平穩插入,以避免用力過猛導致密封件移位或損傷(如圖5),插管一定要到位,可通過不銹鋼套上的觀測孔觀察是否插裝到位(如圖6)。

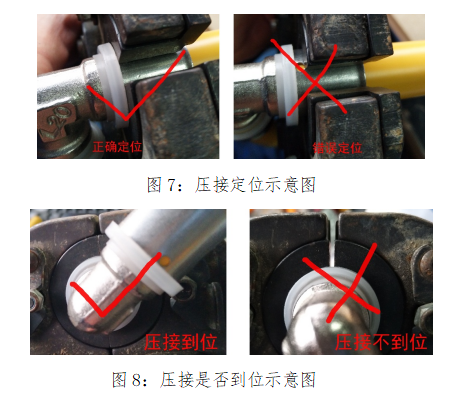

i.壓接時壓接鉗鉗塊端面必須緊貼塑料保護套端面(圖7),完成壓接后應觀察卡壓鉗壓接模塊是否完全閉合(如未能閉合可調節壓接鉗相關機構增大壓力,直至閉合,壓力增加到最大還未能閉合則壓接鉗可宣布報廢,調節或更換壓接工具后可沿原有壓痕繼續壓接)(圖8),否則可能引發脫管或漏水。
j.鋁塑復合管及管件報廢后應交由有相關資質的企業進行回收處理。
